実務ガイド

中小企業の業務改善は何から始めるか|対象の選び方と、効果の測り方

業務改善を全社でやろうとすると止まります。経営課題から対象を1つに絞る手順、改善前に測る4指標、やめる・減らす・変える・任せるの4つの型、効果の判定基準、そして定着しないときに見る3点までを整理しました。

中小企業の業務改善は何から始めるか|対象の選び方と、効果の測り方

この記事は、業務改善に着手したい、あるいは一度着手したものの止まってしまった中小企業の経営者と管理部門に向けたものです。業務改善の手順を解説する記事は数多くありますが、その多くは「見える化 → 優先順位づけ → 実行 → 検証」で終わります。手順としては正しいものの、実務で詰まるのは別の場所です。何をもって改善できたとするか、そしてどうなったらやめるかが決まっていないためです。この記事では、対象の絞り方、改善前に測る指標、改善の型、効果の判定、定着しないときの点検箇所を示します。ツールの製品比較は扱いません。助成金は、設備投資を伴う「任せる」を選んだときだけ関係するため、記事の終盤で条件だけを示します。

結論

業務改善が進まない理由の多くは、範囲が広すぎることと、終わり方を決めていないことです。対象を1つに絞り、4指標で測り、やめる基準を先に書く。この3つで、改善は着手できるだけでなく、終わらせられるようになります。

業務改善とは何か、業務効率化とどう違うか

業務改善は、その業務が何のためにあるのかという目的から問い直し、手順そのものを組み替える取り組みです。業務効率化は、目的と手順を動かさないまま、決まったやり方を速く安く回すことを指します。分かれ目は、対象そのものを「やめる」まで検討の範囲に入れられるかどうかにあります。効率化だけを見ていると、必要のない業務を上手に続ける結果になりかねません。

全社でやろうとすると止まる

業務改善という言葉は範囲が広すぎます。「全社で業務改善を進める」と決めた瞬間、誰が何をいつまでにやるのかが決まらなくなります。号令だけが残り、半年後に何も変わっていない、という状態はここから生まれます。改善は、対象を1つに絞ったときだけ前に進みます。1つ終われば、2つ目は同じ手順で進められます。最初から全体を対象にする理由はありません。

この記事で決めること

対象を1つに絞る基準。改善前の状態を測る4つの指標。改善の4つの型。続ける・やめるの判定条件。定着しないときに見る3点。この5点を扱います。

各段階に「残す成果物」と「次へ進む条件」を置きます。読み終えたときに、自社が今どこにいて、次に何を作ればよいかが分かる状態を目指します。

経営課題から対象を絞る

「困っていること」から入らない

現場に「困っていることは何か」と聞くと、数十件出てきます。すべては着手できませんし、優先順位も付きません。順序を逆にして、先に経営課題を1つ決め、その課題に直接効く業務だけを候補にします。

経営課題候補になる業務の特徴
残業を減らしたい特定の時期に集中する業務
人が採用できない引き継ぎに時間がかかる業務
粗利を上げたい手戻りややり直しが多い業務
納期を守れない承認や確認で滞留している業務

経営課題を先に置くと、候補は自然に5件前後まで減ります。ここで「全部大事だ」となる場合は、経営課題がまだ1つに絞れていません。

候補を月間時間で並べる

候補が挙がったら、それぞれの月間時間を出します。1回あたりの所要時間に月間の発生回数を掛けるだけです。

記入する内容
業務名誰が聞いても同じものを指す名称
1回の所要時間実測値。記憶ではなく計る
月間の発生回数直近3か月の平均
月間時間所要時間 × 発生回数
関わる人数依頼者、作業者、確認者の合計

この表を月間時間の大きい順に並べ、上位2件だけを残します。感覚で選ぶと「面倒だが月に1時間」の業務に労力を割いてしまいます。数字で並べると、その判断ミスが起きません。

並べてみるとどうなるか

説明のための例として、「残業を減らしたい」を経営課題に置いた場合の候補一覧を挙げます。数値は考え方を示すための仮の値です。

業務名1回の所要時間月間の発生回数月間時間関わる人数
請求書の作成と送付15分80回20時間2人
日報の入力と確認10分440回73時間23人
月次の売上集計4時間1回4時間2人
備品の発注20分12回4時間1人
問い合わせの一次対応8分300回40時間4人

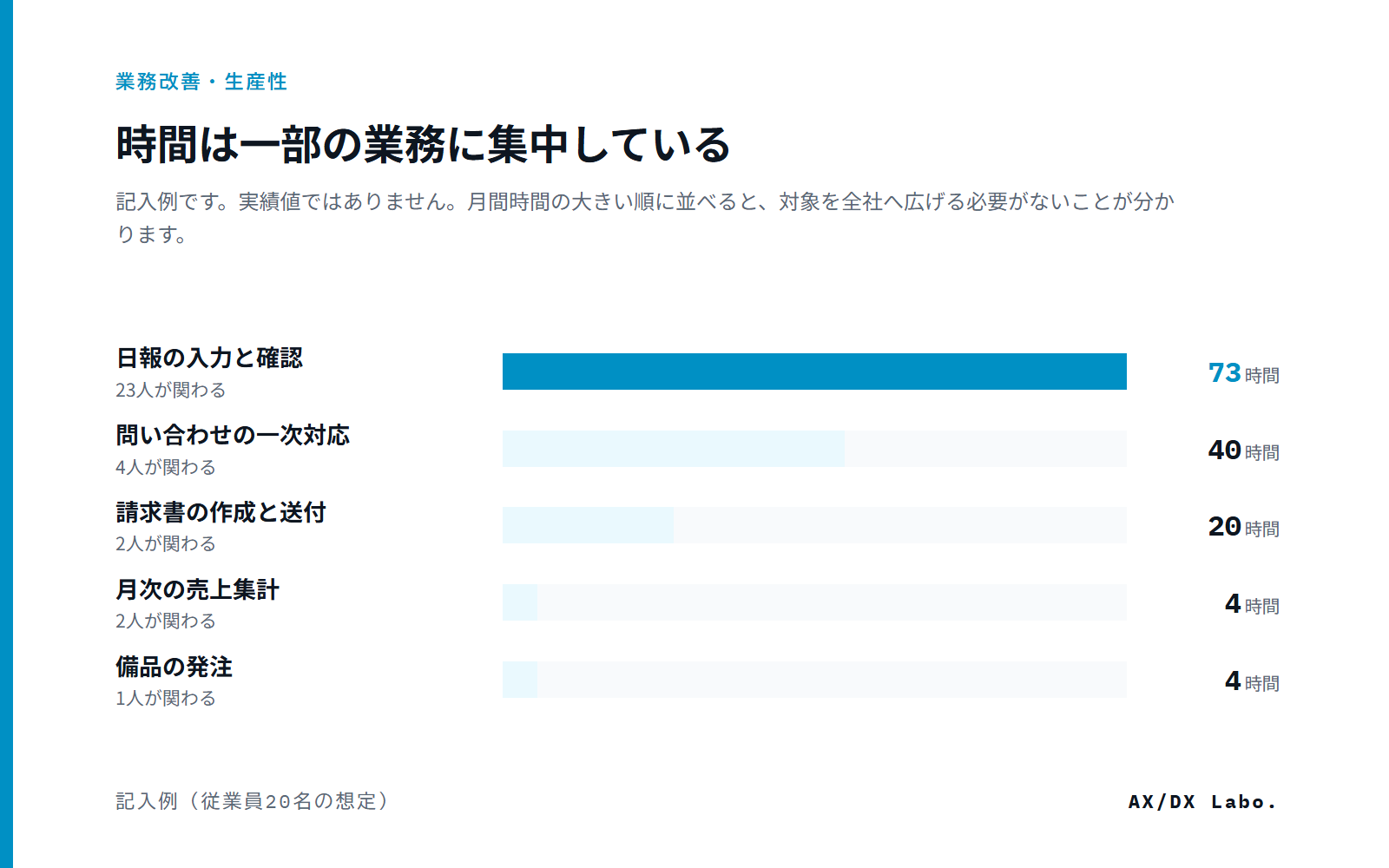

業務ごとの月間時間を比べた記入例のグラフ。上位2件で全体の大半を占める

感覚で選ぶと「4時間かかって面倒な月次集計」が候補に挙がりがちです。しかし月間時間で並べると、上位は日報と一次対応になります。日報は1回10分でも全社員が毎日行うため、合計では上位に来ます。関わる人数の列も重要です。人数が多い業務は、改善したときの効果も大きい一方、周知と定着の手間も大きくなります。最初の1件は、効果と実行しやすさの両方を見て決めます。

残す成果物と、次へ進む条件

成果物は、月間時間を記入した候補一覧です。次へ進む条件は、対象が1〜2件に絞れていること。進んではいけない条件は、所要時間が実測ではなく感覚で埋まっている状態です。

現状を測る4指標

対象が決まったら、改善前の状態を数字にしておきます。時間だけを見ると、速くなったが品質が落ちた、という変化を見落とします。次の4つを測ります。

指標測るもの測り方
時間実際の作業時間同じ業務を3〜5回、開始と終了を実測する
品質手戻りと修正の回数直近1か月の発生件数を数える
待ち着手までに止まっている時間依頼から着手までの時間を記録する
ミス誤りの件数とその後の対応時間発見された誤りと、対応にかかった時間を記録する

4つのうち「待ち」が最も見落とされます。作業そのものは10分でも、承認待ちで2日止まっているなら、改善すべきは作業時間ではありません。作業を速くしても、全体の所要日数は変わらないためです。

測る期間

2週間で足ります。正確さを求めて1か月測ると、その間に関心が薄れ、改善そのものが始まりません。粗くても改善前後で同じ測り方をしていれば、比較には使えます。

誰が測るか

作業している本人が測ります。上司が横で計ると、測られていることを意識して普段より速くなり、改善前の値が実態より短く出ます。結果として改善効果が小さく見え、判定を誤ります。測定を依頼するときは、目的を先に伝えます。「この業務を楽にするために、今どれくらいかかっているかを知りたい」と説明があれば協力が得られます。目的を伝えずに時間を計ると、評価のための監視だと受け取られ、数字が信用できなくなります。

改善の4つの型

改善策を白紙から考えるより、型に当てはめるほうが速く、検討漏れも減ります。上から順に検討します。

内容先に検討する理由
やめるその業務自体を廃止する効果が最も大きく、費用がかからない
減らす頻度、対象範囲、承認回数を減らす手順を変えずに効果が出る
変える手順、担当、様式を変える教育と定着の手間がかかる
任せる人へ委任する、システムやAIに任せる費用と運用負担が継続的に発生する

ECRSとの違い

業務改善の解説でいちばん多く挙がる順序はECRS(排除・結合・再配置・簡素化)で、上から順に検討していく考え方は同じです。本記事の4つの型はこれと重なりますが、「結合」を持たない代わりに「任せる」を持ちます。外注やシステム化まで同じ土俵で選べるようにしたかったためで、型を4つにしているのはその理由です。ECRSそのものの当てはめ方は業務棚卸し表の作り方で扱っています。

「やめる」から検討する

多くの改善提案は「変える」か「任せる」から始まります。しかし最も効果が大きく、費用もかからないのは「やめる」です。ここを飛ばすと、不要な業務を効率よく続ける仕組みができあがります。やめる候補は次のような業務です。誰も読んでいない報告書、形骸化した承認、二重に記録している台帳、目的を説明できない定例会議。

やめられないと判断した場合も、なぜやめられないのかを一度書き出します。「法令で必要」「取引先の要求」なら妥当です。一方で「前任者がやっていたから」しか出てこない業務は、実際にはやめられます。

「減らす」と「変える」の具体例

「減らす」は、業務そのものを残したまま量を落とす型です。日報を毎日から週次にする、承認を3人から1人にする、集計対象を全項目から主要3項目にする、対象を全顧客から取引額上位のみにする。手順を変えないため、周知の手間がほとんどかかりません。

「変える」は手順や担当、様式そのものを変える型です。転記をやめて元データを共有する、紙の回覧を共有フォルダに置き換える、確認する人を作業者の隣席の人に変える、入力欄を減らした様式に差し替える。効果は大きい一方、教育と定着の手間が発生します。

順番に意味があります。「減らす」で足りるなら「変える」に進む必要はありません。効果が同じなら、手間の小さい型を選びます。改善に失敗する会社の多くは、いきなり「変える」か「任せる」から始めています。

部門別に、どの型から当てるか

部門候補になりやすい業務最初に当てる型
経理請求書の作成と送付、二重に記録している台帳減らす
営業日報、見積書の作り直し変える
総務・人事備品の発注、紙の回覧と押印やめる
現場作業実績の転記、電話での一次対応任せる

この表は当てはめの出発点であって、結論ではありません。部門ごとに出やすい業務の性質から、最初に試す型を1つ置いているだけです。実際にどの型を当てるかは、月間時間を測ったあとに決めます。測る前に型を決めると、選んだ型に合う業務を後から探すことになり、対象の選び方が逆になってしまいます。

型ごとの成果物

やめる場合は、廃止の合意と、影響を受ける人への通知記録。減らす場合は、変更後の頻度と対象範囲を書いた記録。変える場合は、新しい手順書と切り替え日。任せる場合は、委任する範囲と、確認する人・確認するタイミングです。

効果の測り方と、やめる判断

改善前後を同じ指標で比べる

先に測った4指標を、改善後に同じ方法で測ります。測り方を変えると比較になりません。改善から1か月後を目安に判定します。

判定条件
続ける4指標のいずれも悪化せず、時間か待ちが改善している
条件付きで続ける特定の条件でのみ悪化する。その条件を対象外にして続ける
やめる品質かミスが悪化している、または改善が誤差の範囲にとどまる

「やめる」を先に決めておく

改善策を実行する前に「この条件になったら元に戻す」を書いておきます。後から決めると、かけた手間が惜しくなり、判定そのものが甘くなります。先に書いてあれば、戻す判断が誰かの失敗ではなくなるはずです。

元に戻す手順も、実行前に確認します。戻せない変更(様式の廃棄、契約の解約、データの削除)は、影響範囲を小さくしてから行います。

効果を金額に換算するとき

削減した時間に時給を掛けた金額は、目安であって利益ではありません。空いた時間が別の業務に使われて初めて価値になります。「削減した時間を何に使うか」まで決めて記録します。ここが空白のままだと、改善しても数字が動かず、次の改善の説得力が失われます。

なお本記事の4指標は、判定に必要な最低限にとどめました。待ち時間とミスの発見工程を1枚の記録票で測る方法は業務改善のKPIで扱っています。

定着しないときに見る3点

改善が1か月で元に戻る。これは現場の意識の問題ではなく、たいてい設計の問題です。精神論に入る前に、次の3点を確認します。

1|前のやり方が残っていないか

新しい手順を作っても、古い様式やフォルダ、旧システムの入口が残っていれば、慣れているそちらが使われます。旧手順は「使わないでください」と伝えるだけでなく、置き場所ごと閉じます。

2|関わる人が増えていないか

「入力する人が1人から3人になった」ような変更は、個々の作業時間が短くなっても、全体では負担が増えています。改善前後で、関わる人数の増減も確認します。人数が増えた改善は、たいてい続きません。

3|決めた人が使っているか

改善を決めた人自身が旧手順を使っていると、現場は必ず戻ります。逆に、決めた人が新しい手順を使い続けていれば、多少の不便があっても定着します。3点の中でこれが最も効きます。

3点とも問題がないのに戻る場合は、その改善が現場の実態に合っていません。無理に続けず、前章の判定に戻ります。定着しない改善を続けることは、改善ではなく負担の追加です。

AI・システム化を検討する順番

4つの型のうち「任せる」、なかでもAIやシステムの導入は最後に検討します。理由は3つあります。

やめられる業務にツールを入れると、不要な業務が固定されます。手順が決まっていない業務は、そもそも任せられない。費用と運用負担が継続的に発生し、やめるときの手間も増えます。

「やめる・減らす・変える」を通したうえで、それでも残る反復業務が、AIやシステム化の候補になります。候補の絞り込みと所要時間の実測は中小企業がAI導入前に整理すべき業務で扱っています。

「任せる」の手段には幅があります。人へ委任する、外部へ委託する、RPAで反復操作を自動化する、AI-OCRで紙の読み取りを機械に渡す、クラウド会計で記帳と証憑の扱いを移す、CRM・SFAで顧客情報の管理を集約する、チャットツールで確認のやり取りを非同期にする、といった選択肢が並びます。この記事では製品名の比較をしません。どの手段が自社に向くかの選び分けは、このあと挙げる自動化の記事で扱っています。

業務が特定の人に依存していて、そもそも手順を書き出せない場合は、先に棚卸しが必要です。進め方は属人化を解消する業務棚卸しの進め方を参照してください。

システム導入まで含めた全体の進め方は中小企業のDXは何から始める?で扱っています。

改善の型のうち「任せる」を選んだ場合、手段の比較が次の作業になります。定型業務の自動化|自動化しないほうがよい業務と、手段の選び分けで、自動化しない判断を含めて整理しています。

公的統計から見た中小企業の生産性は中小企業の生産性向上で扱っています。一人当たりと時間当たりで傾向が異なります。

日本の企業が期待している効果

令和8年版情報通信白書の企業向け調査(2025年度)で、生成AIの活用により生じうる影響を尋ねた結果です。日本では「作業時間の短縮などによる業務の効率化」が61.6%で最も高く、「品質管理の精度向上やパーソナライズなどによる製品・サービスの質の向上」(32.2%)や「人員不足の解消」(26.8%)を大きく上回りました。

他の3か国(米国、ドイツ及び中国)では「製品・サービスの質の向上」が最も高く、次に「作業時間の短縮などによる業務の効率化」、「技術継承やノウハウ共有の円滑化などによる従業員の専門的な経験・能力不足の緩和」と続きます。

効率化を目的に置くこと自体は、人手不足の会社にとって妥当です。ただし効率化だけを見ていると、空いた時間の行き先を決めないまま次の業務で埋めることになります。先に着手した2社が最初に当てたのはどちらも「変える」型で、ツールを入れる前にデータの置き場所と共有のルールを決め、デジタルが得意な人ではなく苦手な人に手順を合わせています。順序はツールより先にルール、得意な人より先に苦手な人にまとめました。

出典

何から手を付けるかは、公的統計からも判断できます。省力化投資はAI3割・ITツール7割で、着手の順序を扱っています。

業務改善助成金は、どの型に使えるか

助成金が効くのは、4つの型のうち設備投資を伴う「任せる」だけです。やめる業務や、頻度を落とすだけの減らす型には1円も出ません。制度を先に見ると、対象になる買い物を探すところから話が始まり、やめられたはずの業務まで設備で置き換えてしまいます。順序は、型を先に通してから制度を見るほうです。使う型が「任せる」に決まった段階で、次の条件に当てはまるかを確認してください。

項目内容注意点
対象事業場内最低賃金を50円以上引き上げ、生産性向上に資する設備投資等を行った中小企業・小規模事業者事業場内最低賃金が令和8年度地域別最低賃金未満であること。みなし大企業は対象外
助成率事業場内最低賃金が1,050円未満なら4/5、1,050円以上なら3/4支給額は「設備投資等の費用×助成率」と助成上限額を比べ、安いほうの金額になる
助成上限額50円・70円・90円の3コース。最大600万円引き上げる労働者数と事業場規模(30人未満かそれ以外)の組み合わせで決まる

条件よりも先に見ておくべきなのは、申請の順序です。交付決定の前に助成対象の設備を導入した場合、その費用は助成の対象になりません。同一事業所の申請は年度内に1回までです。令和8年度の申請期間は、令和8年9月1日から、申請事業所の都道府県に適用される地域別最低賃金の発効日の前日または同年11月30日のいずれか早い日までとされています。事業完了の期限は交付決定年度の1月31日です。ここに挙げた助成率・上限額・期間は、厚生労働省が公開しているリーフレットで2026年9月7日に確認した令和8年度の内容です。**制度の内容は年度ごとに変わります。** 申請の前に、必ずその時点の交付要綱とリーフレットで確かめてください。先に測ってから対象を決めるという本記事の順序は、交付決定を待たずに買うと対象外になるという制度の順序と一致します。

よくあるご質問

改善の担当者は誰にすべきですか

その業務を実際にやっている人と、業務をまたいで判断できる人の2名を組ませます。実務者だけだと現状の枠内でしか案が出ず、管理側だけだと実態と合わない案になります。

小さい改善から始めるべきですか

対象は小さくてよいですが、経営課題とつながっていることが条件です。つながっていない小さな改善は、成功しても次へ広がりません。効果の大きさより、なぜその業務を選んだかを説明できることが重要です。

改善案が現場から出てこないときは

案を求める前に、現状を測ります。何が遅れの原因かが数字で見えると、案は自然に出てきます。測らずに案だけを求めると、以前から言われている要望が繰り返されます。

今週着手するなら、経営課題を1つ書き出し、それに効く業務を5件挙げ、月間時間の列を埋めるところまでです。上位2件がそのまま対象になります。所要時間の実測だけは省略しません。

手順のどこで詰まるかは会社ごとに違います。お問い合わせから、現在の状況をお知らせください。

ここまでの整理を踏まえて、無料診断で現在の段階を確認できます。

無料診断をはじめる
